Projekt lokalny - Dzielnica XIII NR 69:

Bezkolizyjny ciąg pieszo-rowerowy przy moście Wanda

Projekt odrzucony: Zadanie opiniuje się negatywnie na podstawie § 17.1, punkty jak poniżej, które stanowią, że w ramach procedury budżetu obywatelskiego nie mogą być realizowane zadania, które: Pkt. 2) których wymagany budżet całkowity na realizację jest niezgodny z limitami finansowymi wskazanymi w §13 ust. 2 do 3 regulaminu Pkt. 4) w dniu zgłoszenia stoją w sprzeczności z obowiązującymi w mieście planami, politykami, strategiami, programami i innymi uchwałami Rady i zarządzeniami Prezydenta Pkt. 7) które są planowane do realizacji na gruntach nie należących i nie pozostających we władaniu Miasta Propozycja zadania zakłada budowę bezkolizyjnego połączenia ciągu pieszo – rowerowego funkcjonującego na wałach wiślanych w rejonie ulicy Półłanki/most Wanda poprzez wykonanie odpowiedniej infrastruktury w międzywalu. Zarząd Dróg Miasta Krakowa na dzień opiniowania zgłoszonej propozycji zadania ogłosił przetarg na zadanie pn. „Opracowanie dokumentacji projektowej dla budowy przejazdu rowerowego i przejścia dla pieszych wraz z sygnalizacją świetlną na ul. Półłanki” w ramach prowadzonego w tut. Zarządzie Programu Budowy Ścieżek Rowerowych z terminem składania ofert do 14.05.2025 r. Dodatkowo zaproponowany przebieg trasy rowerowej na odcinku ok. 350 mb wymaga budowy nowej rampy wałowej w rejonie przyczółka Mostu Wanda. Ze względu na nowo przebudowany wał przeciwpowodziowy rzeki Wisły, w chwili obecnej, nie ma możliwości ingerencji w jego konstrukcję. Jednocześnie wskazane działki 30/6 oraz 33/5 obr. 23 Podgórze są własnością Skarbu Państwa. Szacunkowe koszty budowy odcinka samego ciągu pieszo – rowerowego o szerokości 3 m to koszt ok. 2 600 000 zł. Biorąc pod uwagę powyższe nie jest możliwe wykonanie przedmiotowej propozycji zadania w ramach budżetu obywatelskiego.

Edycja Budżet Obywatelski 2025 Projekt lokalny - Dzielnica XIII Realizacja projektu odbywać się będzie w przestrzeni ogólnodostępnej.

860 000,00 PLN
kwota potrzebna do realizacji

Lokalizacja

Główna lokalizacja: Ul. Półłanki, most Wandy

Krótki opis projektu

Bezkolizyjne połączenie ciągu pieszo-rowerowego funkcjonującego na wałach wiślanych w rejonie ulicy Półłanki/most Wanda poprzez wykonanie odpowiedniej infrastruktury w międzywalu.

Opis projektu

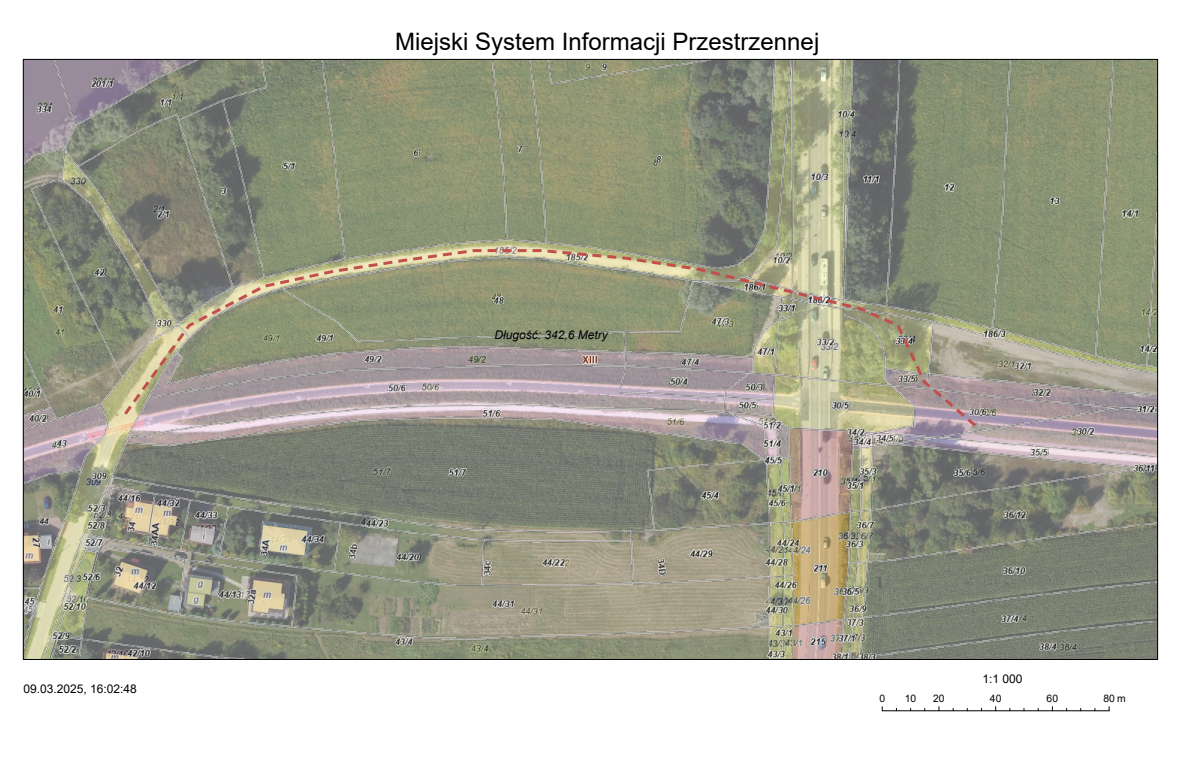

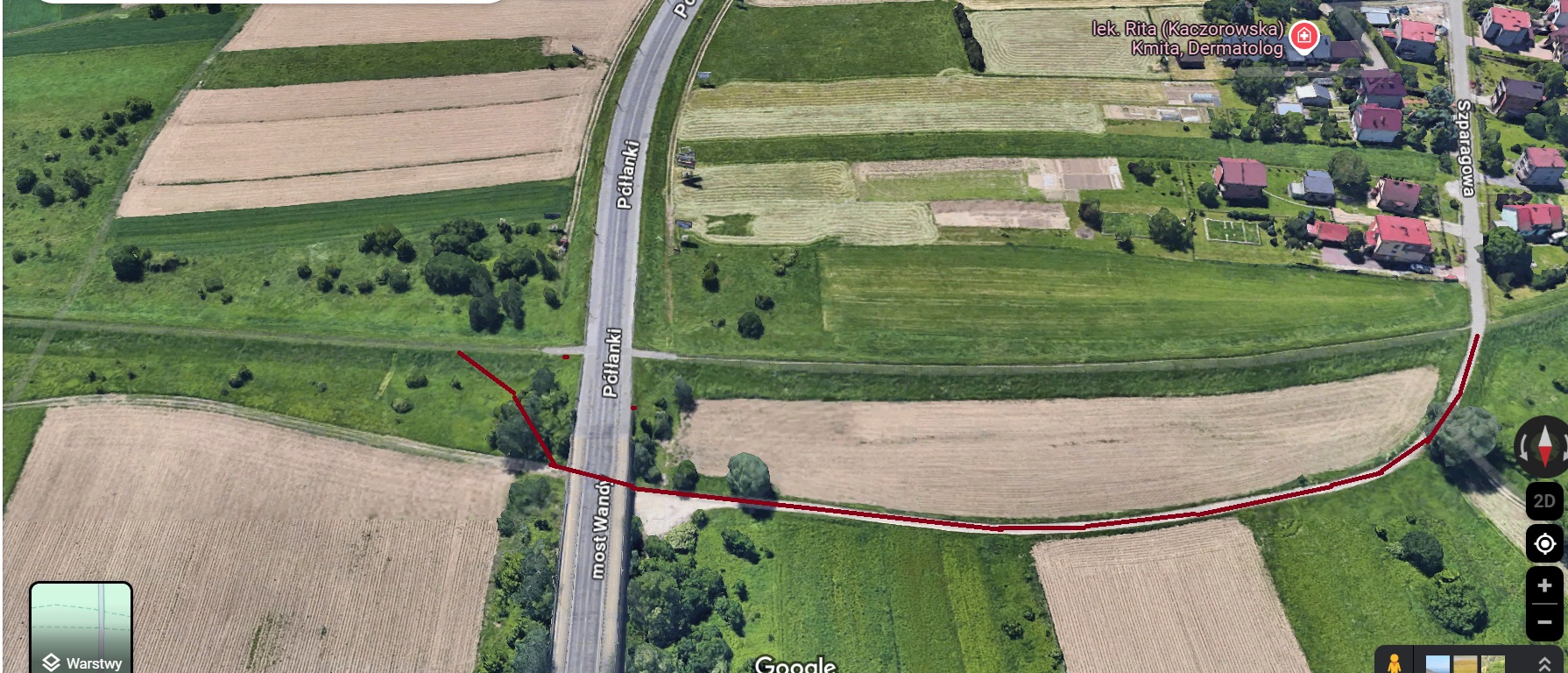

Projekt ma na celu wykonanie bezkolizyjnego  połączenie ciągu pieszo-rowerowego funkcjonującego na wałach wiślanych w rejonie ulicy Półłanki/most Wanda  poprzez wykonanie odpowiedniej infrastruktury w międzywalu.               W ramach zadania powinien zostać zaprojektowany i wykonany od wschodniej strony mostu Wandy zjazd z wału na działkach  nr 30/6, 33/5, 32/2 i 33/4 obręb P-23 oraz na działkach 186/3, 186/1, 185/2 i 309 obręb P-23 wykona  utwardzona droga asfaltowa do istniejącego zjazdu przy ul. Szparagowej.

UZASADNIENIE PROJEKTU

Zrealizowanie odcinka około 350 mb drogi o szerokości min. 3m oraz dodatkowego zjazdu  wałowego po wschodniej stronie mostu Wandy pozwoli na bezkolizyjne połączenie istniejącej ścieżki pieszo rowerowej wykonanej w ramach modernizacji wałów przeciwpowodziowych po Podgórskiej stronie rzeki Wisła. Obecnie piesi i rowerzyści oraz inni użytkownicy powstałej infrastruktury przekraczający ulicę Półłanki w rejonie mostu Wandy gdzie nie ma wyznaczonego przejścia dla pieszych czy odpowiedniego przejazdu. Realizacja projektu pozwoli bezkolizyjne przejście czy przejazd przez ruchliwą ulicę Półłanki. Rozwiązanie takie poprawi bezpieczeństwo wszystkich uczestników ruchu w tym rejonie.

Kosztorys
Nazwa Opis Koszt
Projekt i uzgodnienie Wykonanie projektu zjazdu z wału oraz jego uzgodnienie i pozyskanie pozwolenia na budowę 60 000,00 PLN
Prace budowlane Wykonanie rampy zjazdowej zgodnie z projektem i uzyskanym pozwoleniem na budowę 300 000,00 PLN
Prace budowlane Wykonanie przebudowy istniejącej drogi szutrowej od zjazdu wałowego przy ul. Szparagowej do nowo powstałego zjazdu na odcinku ok 350 mb ( szer. asfaltu 3m, szerokość podbudowy 4m) 500 000,00 PLN
860 000,00 PLN
Harmonogram działań
Nazwa Opis Data
Projekt i uzgodnienia Wyłonienie wykonawcy projektu i przygotowanie dokumentacji i uzyskanie niezbędnych pozwoleń i- II kwartał 202
Prace budowlane Wyłonienie wykonawcy prac budowlanych i realizacja projektu III-IV kwartał 2026
