Zielona Kurtyna dla Lipskiej - Roślinna bariera akustyczna

Brak zaakceptowanej zgody na wyświetlanie informacji zewnętrznych. (Mapa Google)

Edycja Budżet Obywatelski 2026 Projekt lokalny - Dzielnica XIII Realizacja projektu odbywać się będzie w przestrzeni ogólnodostępnej.

700 000,00 PLN
kwota potrzebna do realizacji

Lokalizacja

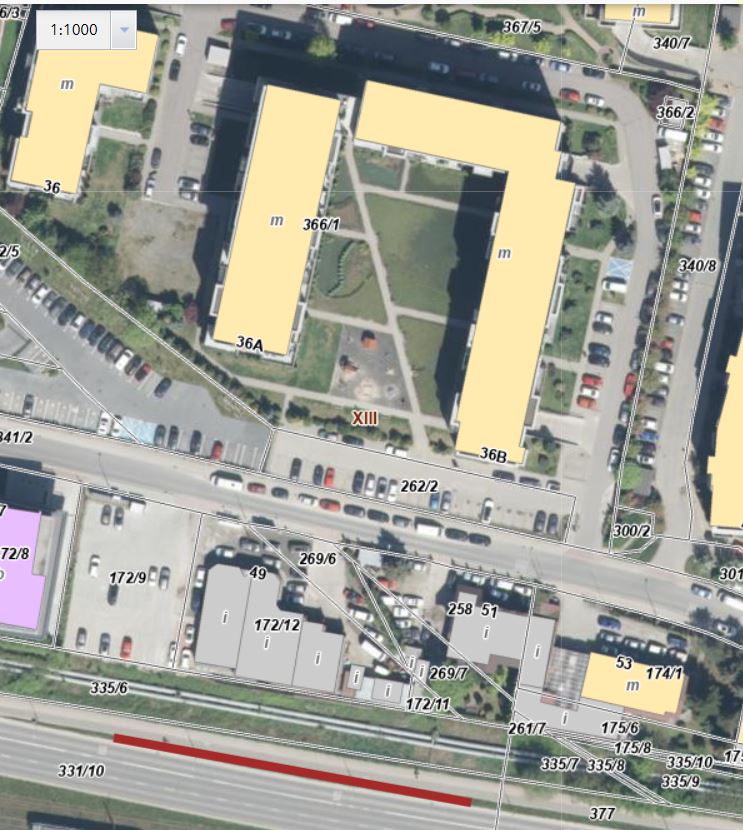

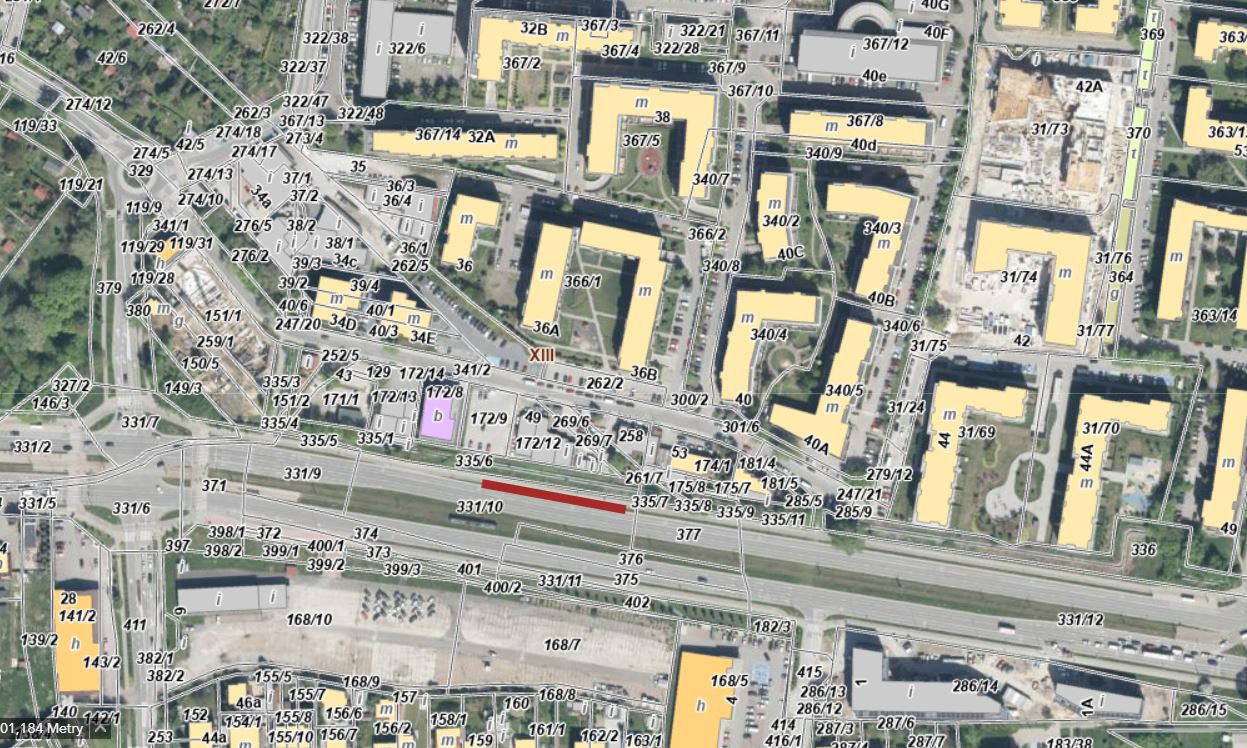

Główna lokalizacja: Adres: ul. Lipska, odcinek od skrzyżowania z ul. Rzebika w stronę pętli tramwajowej „Mały Płaszów”. Numer działki: Zadanie zlokalizowane w pasie drogowym ul. Lipskiej, bezpośrednio przylegającym do działki nr 331/10 (obręb P-19) oraz na działkach drogowych Gminy Miejskiej Kraków w tym rejonie.

Dodatkowe lokalizacje: Adres: ul. Lipska, odcinek od skrzyżowania z ul. Rzebika w stronę pętli tramwajowej „Mały Płaszów”. Numer działki: Zadanie zlokalizowane w pasie drogowym ul. Lipskiej, bezpośrednio przylegającym do działki nr 331/10 (obręb P-19) oraz na działkach drogowych Gminy Miejskiej Kraków w tym rejonie.

Krótki opis projektu

Budowa nowoczesnej, ekologicznej bariery akustycznej w formie Zielonej Kurtyny dla ulicy Lipskiej - Roślinna bariera akustyczna (Etap I). Konstrukcja oparta będzie na panelach pochłaniających dźwięk, zintegrowanych z gęstą roślinnością pionową.

Opis projektu

Projekt zakłada przygotowanie dokumentacji technicznej oraz budowę nowoczesnej, ekologicznej bariery
akustycznej w formie Zielonej Kurtyny o wysokości 4 metrów. Konstrukcja oparta będzie na panelach
pochłaniających dźwięk, zintegrowanych z gęstą roślinnością pionową.
Zakres inwestycji:

  • Opracowanie dokumentacji technicznej.
  • Budowa konstrukcji wsporczej i montaż paneli o wysokich parametrach izolacyjności.
  • Stworzenie żywego parawanu poprzez nasadzenie szybkorosnących pnączy (m.in. winobluszczu
    pięciolistkowego i zimozielonego bluszczu pospolitego).

Zasada realizacji:
Ze względu na zmienne koszty inwestycyjne, projekt zakłada realizację maksymalnie długiego odcinka w
założonym budżecie (metoda zaprojektuj i wybuduj do wyczerpania środków finansowych), priorytetowo
traktując odcinek na wysokości budynków ul. Przewóz 36A i 36B jako etap I.

UZASADNIENIE PROJEKTU

  • Cisza i komfort: Zielona Kurtyna realnie obniży poziom hałasu komunikacyjnego, poprawiając
    jakość snu i odpoczynku setek mieszkańców.
  • Pionowy ogród zamiast betonu: zastosowanie pnączy zamiast tradycyjnych ekranów sprawia, że
    inwestycja staje się estetycznym elementem krajobrazu, który cieszy oko i nie przyciąga graffiti.
  • Naturalny filtr: roślinna osłona zatrzymuje pyły (smog) i produkuje tlen bezpośrednio przy ruchliwej
    arterii.
  • Optymalna wysokość: 4 metry to wysokość zapewniająca skuteczną ochronę akustyczną przy
    jednoczesnym zachowaniu pełnego nasłonecznienia mieszkań na wyższych kondygnacjach.
  • Projekt tworzy nową powierzchnię biologicznie czynną i wspiera lokalny ekosystem.
  • Zielona Kurtyna zapobiega nagrzewaniu się pasu drogowego (walka z miejską wyspą ciepła),
    zwiększa wilgotność powietrza i tworzy przyjazne mikrosiedlisko dla ptaków i owadów
    zapylających.

Liczba planowanych uczestników biorących udział w projekcie

nd

Opis procesu rekrutacji

nd

Wykaz sprzętu przewidzianego do wykorzystania w projekcie

nd

Uzasadnienie potwierdzające spełnienie przez projekt kryterium ogólnodostępności

Projekt ma charakter w pełni ogólnodostępny, gdyż powstanie w pasie drogowym ul. Lipskiej, stanowiącym otwartą przestrzeń publiczną Gminy Miejskiej Kraków. Zielona Kurtyna poprawi komfort i zdrowie nieograniczonej liczby osób, w tym tysięcy pieszych oraz rowerzystów korzystających z przyległych ciągów komunikacyjnych, chroniąc ich przed hałasem i spalinami. Inwestycja nie wprowadza barier architektonicznych i jest dostępna nieodpłatnie dla wszystkich mieszkańców przez całą dobę.

Kosztorys
Nazwa Opis Koszt
Projekt Dokumentacja projektowa, uzgodnienia i operat akustyczny 65 000,00 PLN
Budowa Budowa zielonej kurtyny– do wyczerpania środków 620 000,00 PLN
Nasadzenia Nasadzenia szybkorosnących pnączy 15 000,00 PLN
700 000,00 PLN
Harmonogram działań
Nazwa Opis Data
Faza I Projekt wykonawczy, uzyskanie koniecznych pozwoleń pierwsza połowa 2027
Faza II Budowa, nasadzenia druga połowa 2027
Faza III Odbiory i zakończenie prac I etapu koniec 2027
