Projekt ogólnomiejski NR 86:

Udostępnienie części B Parku Dębnickiego

Edycja Budżet Obywatelski 2026 Projekt ogólnomiejski - dotyczy całego obszaru Realizacja projektu odbywać się będzie w przestrzeni ogólnodostępnej.

611 000,00 PLN
kwota potrzebna do realizacji

Lokalizacja

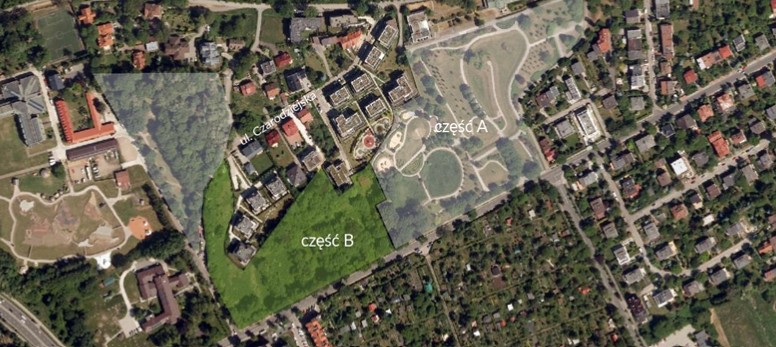

Główna lokalizacja: Część B Parku Dębnickiego w Dzielnicy VIII Dębniki – teren zielony położony pomiędzy ul. Praską a ul. Czarodziejską, obecnie ogrodzony i wyłączony z użytkowania. Obszar przylegający do istniejącej części parku, stanowiący potencjalny ciąg pieszy łączący obie ulice poprzez przestrzeń parkową. Część B Parku Dębnickiego to niezagospodarowany teren zieleni zlokalizowany przy południowo-wschodniej granicy części A parku. Cały obszar przeznaczony pod inwestycję zamyka się na działce 4/17

Krótki opis projektu

Projekt zakłada udostępnienie obecnie ogrodzonej i niewykorzystywanej części B Parku Dębnickiego poprzez zachowanie istniejącego drzewostanu, wytyczenie naturalnej ścieżki spacerowej oraz montaż oświetlenia poprawiającego bezpieczeństwo.

Opis projektu

Projekt zakłada udostępnienie mieszkańcom części B Parku Dębnickiego w Kraków poprzez zachowanie istniejącego drzewostanu, uporządkowanie terenu oraz wytyczenie naturalnej, przepuszczalnej ścieżki spacerowej łączącej istniejący nowy i stary park Dębnicki przy ul. Praskiej i ul. Czerodziejskiej . Teren jest obecnie ogrodzony i nieużytkowany, mimo że stanowi naturalne przedłużenie funkcjonujących części parku.

Zakres zadania obejmuje:

zachowanie i ochronę istniejących drzew,
uporządkowanie podszytu w niezbędnym zakresie,
wykonanie ścieżki spacerowej o nawierzchni mineralnej,
montaż energooszczędnego oświetlenia parkowego poprawiającego bezpieczeństwo,
włączenie terenu do ogólnodostępnej przestrzeni parkowej.
Projekt nie zakłada intensywnej ingerencji w przyrodę ani zabudowy rekreacyjnej jego celem jest stworzenie spokojnej, zielonej przestrzeni spacerowej.

UZASADNIENIE PROJEKTU

W 2024 roku odbyły się konsultacje społeczne dotyczące zagospodarowania części B Parku Dębnickiego, które spotkały się z dużym zainteresowaniem mieszkańców oraz wyraźnym poparciem dla udostępnienia tego terenu. Pomimo przeprowadzonych konsultacji dotychczas nie podjęto działań realizacyjnych.

Z informacji przekazywanych mieszkańcom wynika, że realizacja zadania nie została ujęta w planach inwestycyjnych ze względu na ograniczone środki finansowe oraz konieczność przeznaczenia budżetu na usuwanie posuszu i pilne prace porządkowe w innych lokalizacjach.

Obecnie, aby ominąć ogrodzony teren, piesi zmuszeni są poruszać się wzdłuż ul. Praskiej. Udostępnienie części B parku umożliwi bezpieczne przejście przez teren zielony, poprawi komfort życia mieszkańców oraz zwiększy dostęp do terenów rekreacyjnych bez konieczności tworzenia nowych obszarów zieleni.

Projekt odpowiada na realną potrzebę społeczną, potwierdzoną konsultacjami, i pozwala na wykorzystanie istniejącego potencjału przyrodniczego w sposób zrównoważony.

Liczba planowanych uczestników biorących udział w projekcie

Szacunkowa liczba uczestników: ok. 2000 osób miesięcznie, w tym dzieci, młodzież, seniorzy oraz mieszkańcy pobliskich przedszkoli i domu pomocy społecznej.

Opis procesu rekrutacji

Projekt jest ogólnodostępny dla wszystkich mieszkańców nie wymaga rekrutacji ani zapisów. Każdy będzie mógł korzystać z udostępnionego terenu w dowolnym czasie.

Uzasadnienie potwierdzające spełnienie przez projekt kryterium ogólnodostępności

Efekty projektu będą dostępne dla wszystkich mieszkańców Krakowa l w sposób bezpłatny i równy. Park będzie otwarty codziennie, przez całą dobę.

Kosztorys
Nazwa Opis Koszt
roboty związane z oczyszczeniem terenu Usunięcie posuszu / uporządkowanie terenu 150 000,00 PLN
budowa i montaż latarni budowa i montaż 8 latarni (1 latarnia co 25 metrów) 140 000,00 PLN
utwardzenie nawierzchni - wykonanie alejki wzdłuż terenu utwardzenie nawierzchni - wykonanie alejki z żywicy utwardzanej wzdłuż terenu 200 000,00 PLN
Dokumentacja projektowa Ścieżka: 50 000 – 200 000 zł → przyjmijmy 100 000 zł projekt ścieżki 100 000 projekt Oświetlenia: 15 000 zł 115 000,00 PLN
zakup koszy na śmieci 3 kosze na psie odchody + 3 kosze na odpadki 6 000,00 PLN
611 000,00 PLN
Harmonogram działań
Nazwa Opis Data
Przygotowanie i uzyskanie niezbędnych zgód urzędowych, w tym potwierdzenie własności terenu i akceptacja zakresu projektu Przygotowanie i uzyskanie niezbędnych zgód urzędowych, w tym potwierdzenie własności terenu i akceptacja zakresu projektu 05.01.2026
Opracowanie dokumentacji projektowej: alejka, oświetlenie, uporządkowanie terenu Opracowanie dokumentacji projektowej: alejka, oświetlenie, uporządkowanie terenu 07.01.2026
Wybór wykonawców poprzez przetarg / zamówienie publiczne Wybór wykonawców poprzez przetarg / zamówienie publiczne 08.01.2026
Przygotowanie terenu: usunięcie posuszu, uporządkowanie podszytu, wyrównanie terenu Przygotowanie terenu: usunięcie posuszu, uporządkowanie podszytu, wyrównanie terenu 10.01.2026
Budowa alejki parkowej z żywicy i montaż oświetlenia Budowa alejki parkowej z żywicy i montaż oświetlenia 12.01.2026
Odbiory techniczne i udostępnienie terenu mieszkańcom Odbiory techniczne i udostępnienie terenu mieszkańcom 02.012026
