Łącznik pieszo-rowerowy Korpala-Zagaje
Projekt odrzucony:
Uzasadnienie opinii negatywnej
Wnioskowany Łącznik pieszo rowerowy znajduje się na obszarze objętym ustaleniami MPZP „Kliny Gadomskiego II”, który dopuszcza lokalizację trasy rowerowej na działce drogowej 276/13 obr 69 Podgórze.
Niemniej jednak szerokość tej działki jest niewystarczająca na budowę ciągu pieszo rowerowego (a nawet samego ciągu pieszego - na niektórych odcinkach szerokość działki nie dochodzi do 2,5m) konieczne jest rozszerzenie inwestycji na działkę sąsiednią 118/1 obr 69 Podgórze, która stanowi teren Fortu Borek i podlega ochronie konserwatorskiej.
Wg opinii Zarząd Transportu Publicznego w Krakowie należy zaprojektować osobno drogę dla rowerzystów o szer. min. 2,5m i chodnik o szerokości dostosowanej do przewidywanego natężenia ruchu (min. 2,5m).
Ze względu na licznie występujące w tym terenie egzemplarze zieleni niskiej i wysokiej wraz z widocznymi systemami korzeniowymi i braku możliwości wykonania ciągu pieszo rowerowego bez konieczności wycięcia znacznej liczby drzew i krzewów, Zarząd Zieleni Miejskiej w Krakowie wydał opinie negatywną dla powyższego. Dopuścił jedynie ewentualność wykonania samodzielnego ciągu pieszego przy uwzględnieniu w dokumentacji projektowej projektu gospodarki szatą roślinną i zachowaniu cennych egzemplarzy.
Biorąc pod uwagę powyższe, zadanie wymaga opracowania dokumentacji projektowej dwuwariantowej (dla budowy oddzielnych ciągów pieszego i rowerowego i dla jedynie ciągu pieszego, w przypadku konieczności wycinki zbyt dużej ilości zieleni i braku zgody ZZM), która będzie wymagać uzyskania decyzji na usunięcie drzew i pozyskania pozwolenia konserwatorskiego, jest to zadanie inwestycyjne wieloletnie. Natomiast zgodnie z Regulaminem budżetu obywatelskiego Miasta Krakowa, realizacja projektów w ramach budżetu obywatelskiego odbywa się w cyklu jednorocznym (Uchwała RMK nr XXXV/903/20 z dnia 12.02.2020 roku, §2).
Dodatkowo szacunkowy koszt wykonania dokumentacji projektowej i budowy ciągów rowerowego i pieszego na wskazanym odcinku to ok. 665 000,-zł. Maksymalna wartość jednego projektu dla Dzielnicy X to 538 000,00zł. W ramach procedury budżetu obywatelskiego nie mogą być realizowane projekty, których wymagany budżet całkowity na realizację jest niezgodny z limitami finansowymi(§17, pkt. 2).
Edycja Budżet Obywatelski 2020
Projekt lokalny - Dzielnica X
Realizacja projektu odbywać się będzie w przestrzeni ogólnodostępnej.
462 000,00 PLN
kwota potrzebna do realizacji
Lokalizacja

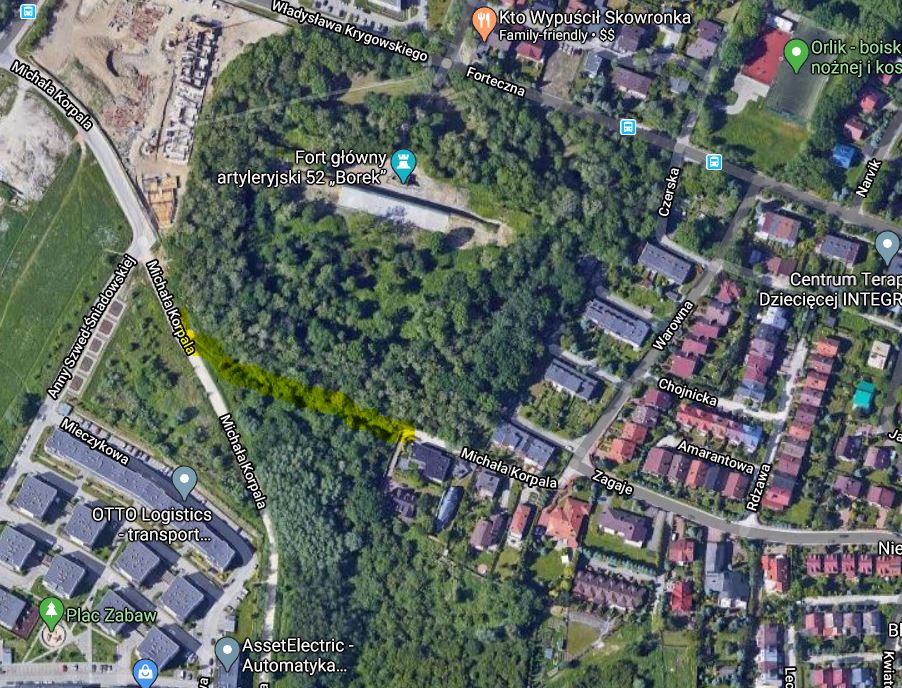

Główna lokalizacja: Fort 52

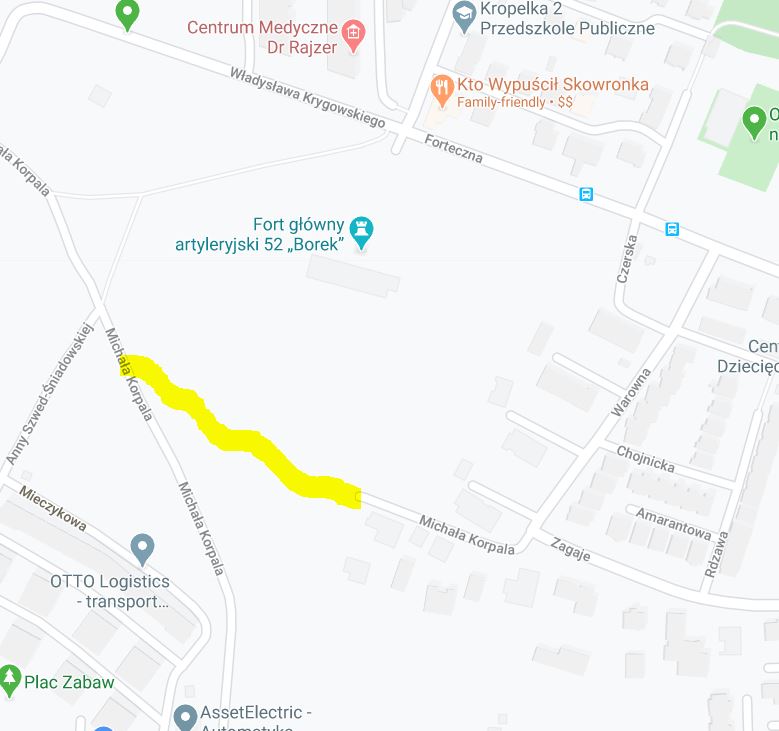

Dodatkowe lokalizacje: Południowa granica działki 276/13 obręb 69 Podgórze
Punkty orientacyjnie wyznaczono na mapie
Krótki opis projektu
Wykonanie ścieżki pieszo-rowerowej łączącej ulicę Korpala i Zagaje.
Wykonanie ścieżki ułatwi rekreację po całych Klinach, z pominięciem skrzyżowania Borkowska/Forteczna.
Dziś jest przejście ścieżką gruntową, nieprzejezdną dla rowerów, zarośniętą.
Opis projektu
Wykonanie ciągu pieszo-rowerowego na południowej granicy działki wokół Fortu 52.
Ciąg pozwoli na skomunikowanie pieszo-rowerowe ulicą Korpala od skrzyżowania z ul. Anny Śniadowskiej do ul. Zagaje.i ul. Warownej
Projekt zakłada wykonanie ścieżki pieszorowej, betonowej, najlepiej by była zintegrowana z obecnie wykonanymi ścieżkami po zachodniej części parku wokół Fortu 52 (obecnie kończą się na drodze polnej - odcinku Korpala, wskazanym do realizacji niniejszego projektu) o długości ok. 250m.
UZASADNIENIE PROJEKTU
Obecnie wykonane zostały ścieżki pieszo-rowerowe w parku wokół Fortu 52, które kończą się na polnej drodze.
Brakuje połączenia umożliwiającego komunikację pieszo-rowerową z ul. Korpala (od ul. Anny Śniadowskiej) w kierunku ulic Zagaje i Warownej.
Projekt poprawi jakość i bezpieczeństwo komunikacji pieszych i rowerzystów. Umożliwi ominięcie ruchliwego skrzyżowania Forteczna/Borkowska. Stwarza alternatywną ścieżkę pieszo-rowerową w kierunku Orlika, Fortu "Łapianka" oraz Parku Maćka i Doroty.
Kosztorys
| Nazwa |
Opis |
Koszt |
| Finalna koncepcja funkcjonalno-użytkowa |
Wytyczenie ścieżki rowerowej na podstawie koncepcji lub
programu funkcjonalno-użytkowego |
10 000,00 PLN |
| Projekt |
Wykonanie projektu budowlanego-wykonawczego |
12 000,00 PLN |
| Wykonanie ścieżki |
Budowa ścieżki pieszo-rowerowej |
440 000,00 PLN |
|
|
462 000,00 PLN |
Harmonogram działań
| Nazwa |
Opis |
Data |
| Koncepcja/ program funkcjonalno-użytkowy |
Opracowanie koncepcji lub programu funkcjonalno-użytkowego |
I-II kwartał 2021 |
| Projekt budowlany |
Opracowanie projektu budowlanego wraz z decyzjami administracyjnymi |
III-IV kwartał 2021 |
| Ścieżka pieszo-rowerowa |
Budowa ścieżki pieszo-rowerowej |
marzec-kwiecień 2022 |
