Projekt ogólnomiejski NR 82:

Rowerowa aleja Róż

Projekt odrzucony: Zarząd Dróg Miasta Krakowa informuje, iż na dzień zgłoszenia przedmiotowego projektu BO pozostaje on w kolizji z zadaniem realizowanym przez Zarząd Zieleni Miejskiej w Krakowie pn.: „Aleja Róż na nowo”. W związku z powyższym, złożoną propozycję zadania opiniuje się negatywnie, na podstawie § 17 ust. 1 pkt 4 Regulaminu budżetu obywatelskiego Miasta Krakowa, przyjętego Uchwałą Nr XXXV/903/20 Rady Miasta Krakowa z dnia 12 lutego 2020 r., stanowiącego, że w ramach procedury budżetu obywatelskiego nie mogą być realizowane projekty, które w dniu zgłoszenia stoją w sprzeczności z obowiązującymi w mieście planami, politykami, strategiami, programami i innymi uchwałami Rady i zarządzeniami Prezydenta.

Edycja Budżet Obywatelski 2020 Projekt ogólnomiejski Realizacja projektu odbywać się będzie w przestrzeni ogólnodostępnej.

150 000,00 PLN
kwota potrzebna do realizacji

Lokalizacja

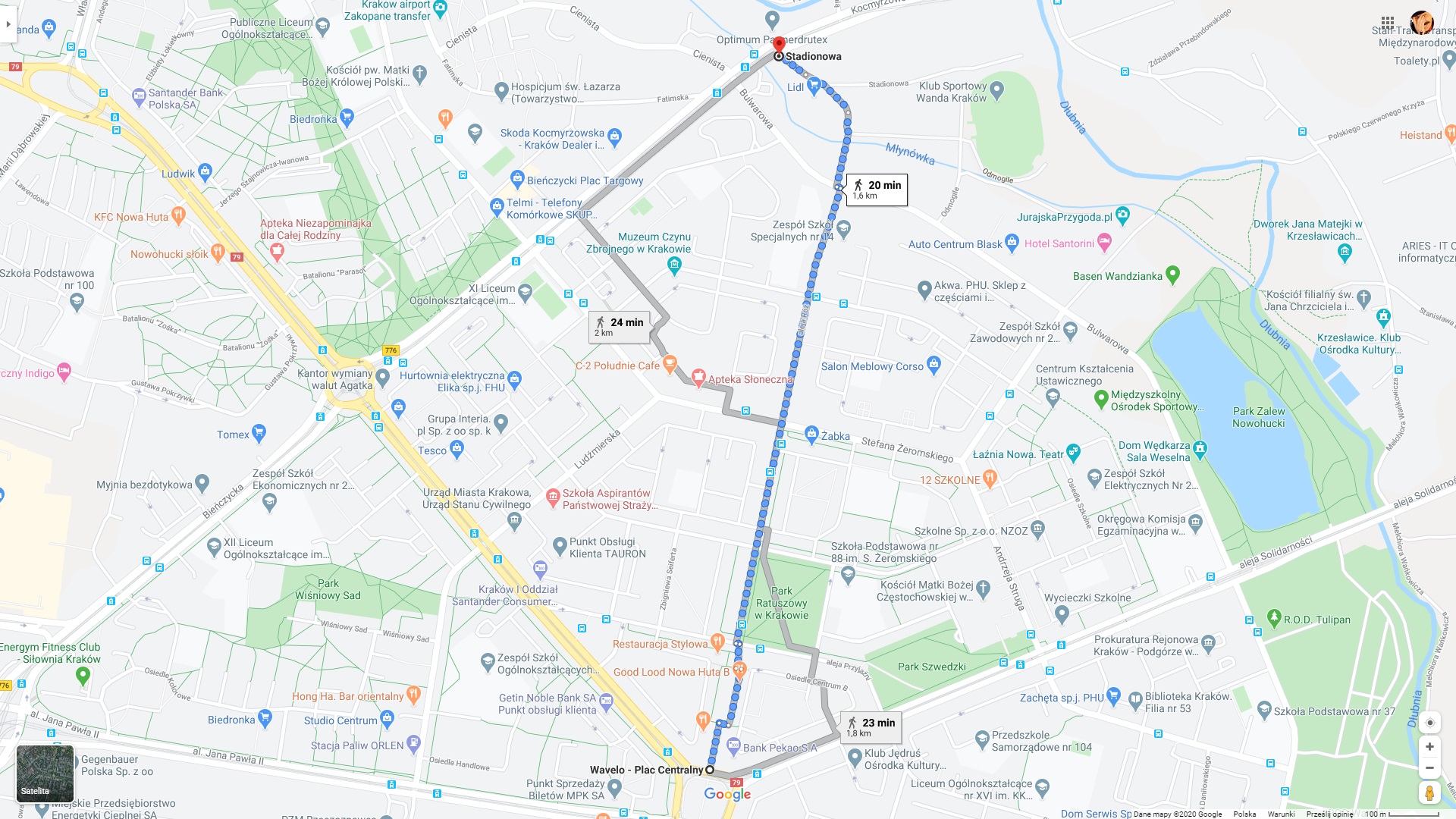

Główna lokalizacja: al. Róż

Krótki opis projektu

Rowerowe połączenie placu Centralnego z ul. Kocmyrzowską przez al. Róź i ul. Stadionową za pomocą wyznaczenia pasów rowerowych na w/w ulicach.

Opis projektu

Projekt przewiduje wyznaczenie pasów rowerowych na jezdni od placu Centralnego (al. Róż) do ul. Kocmyrzowskiej (przez ul. H.C. Andersena/ul. Stadionową) oraz likwidację przeszkody architektonicznej przy ul. Ignacego Mościckiego w postaci wysokiego krawężnika.

UZASADNIENIE PROJEKTU

Umożliwienie mieszkańcom dzielnicy nr XVII najszybsze połączenie rowerowe z placem Centralnym.
P.S. Projekt pozytywnie rozpatrzony przez krakowski oddział Zarządu Transportu Publicznego w pre-weryfikacji w ścieżce "Wspólne Projekty 2020" (w przypadku namalowania samych pasów rowerowych).

Kosztorys
Nazwa Opis Koszt
Projekt techniczny/Zezwolenia Opracowanie dokumentacji projektowej, uzyskanie opinii oraz wszystkich uzgodnień i zezwoleń. 5 000,00 PLN
Budowa Narysowanie wszystkich pasów rowerowych oraz likwidacja barier architektonicznych na wyszczególnionych ulicach. 145 000,00 PLN
150 000,00 PLN
Harmonogram działań
Nazwa Opis Data
Dokumentacja Opracowanie dokumentacji projektowej, uzyskanie opinii oraz wszystkich uzgodnień. I kwartał 2021
Realizacja projektu Wykonanie w/w prac. II kwartał 2021
