Udostępnienie zagajnika miejskiego –teren leśny obok r.Chełm

Projekt odrzucony: Projekt przewiduje udostepnienie terenu leśnego pomiędzy ulicami Podłużną, Rondem Chełm i Wiosenną, na działkach o nr 54/79, 54/77, 54/8, obręb 7, jedn. ewid. Krowodrza. W ramach zadania planuje się utworzenie ścieżek, mini-polanki z ławką, tablicą edukacyjną oraz koszem na śmieci. Na etapie wstępnej weryfikacji przedmiotowy projekt został poddany ocenie merytoryczno-prawnej oraz wysłany do opinii do różnych jednostek. Wydział Skarbu Urzędu Miasta Krakowa przekazał opinie dot. działki o nr 54/79 – w jej sprawie obecnie prowadzi się postępowanie o jej udostępnienie z przeznaczeniem pod budowę instalacji kanalizacji deszczowej i odprowadzenia wód do rowu. Z informacji uzyskanych od ZDMK wynika, iż na terenie przewidzianym na realizacje zadania obowiązuje Miejscowy Plan Zagospodarowani Przestrzennego obszaru „Rejon ulic Podłużnej i Pylnej”. Zgodnie z jego zapisami działka nr 54/79 przeznaczona jest pod publicznie dostępne place miejskie (KP.2), działka nr 54/77 przeznaczona jest pod teren zabudowy usługowej (U.2), a działka nr 54/8 przeznaczona jest pod drogi publiczne klasy zbiorczej (KDZ.1). Dodatkowo, działki wskazane w projekcie znajdują się w obszarze terenu zalewowego, są narażone na częściowe lub całkowite zalanie. Wobec powyższych, projekt opiniuje się negatywnie.

Edycja Budżet Obywatelski 2021 Projekt lokalny - 7 Realizacja projektu odbywać się będzie w przestrzeni ogólnodostępnej.

Lokalizacja

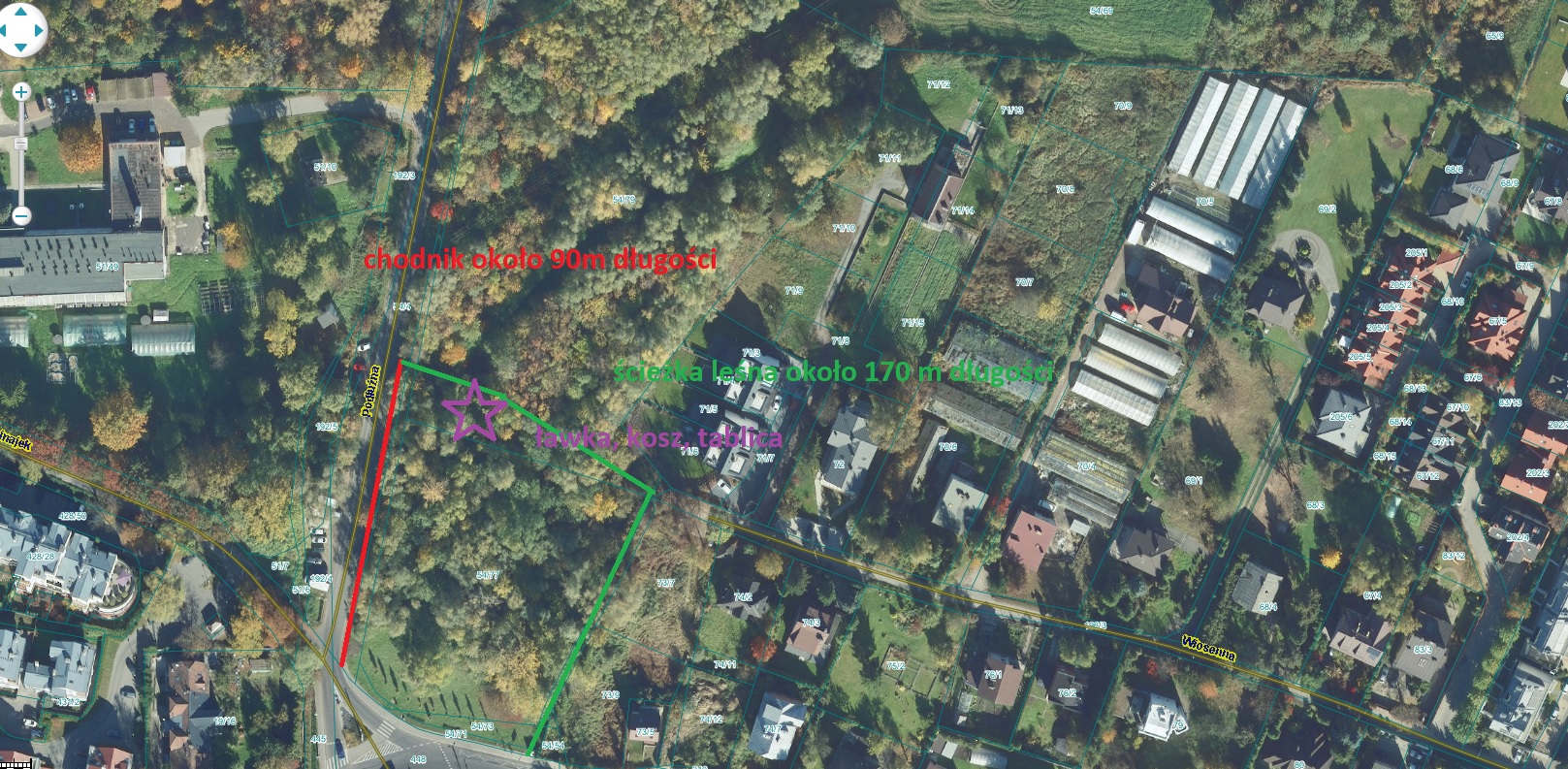

Główna lokalizacja: teren leśny między ul. Podłużną, Rondem Chełm i ul. Wiosenną, o powierzchni ok.2 ha

Dodatkowe lokalizacje: –

Opis projektu

Etap I
a)  żwirowa ścieżka od przystanku końcowego autobusu 192 do ślepego końca ul. Wiosennej o dług. ok 80m  szczególnie pilna dla mieszkańców tej ulicy, którzy w deszczowe dni brodzą w błocie, aby dojść do przystanków na rondzie Chełm i marketu Jubilat.
Koszt ok. 50 tys. zł.

 b)  leśna ścieżka od  powyższej żwirowej ścieżki poprzez wyprowadzenie potoczku z podziemnej części  do ul. Podłużnej o dług. ok. 70m – koszt ok. 35 tys. zł.  Na trasie ścieżki  zagospodarowanie polanki o średnicy ok. 15m z ławką, tablicą  edukacyjną i koszem na śmieci.
Koszt ok. 7 tys. zł.

Etap II
a) leśna ścieżka wzdłuż odkrytej części potoczku do betonowego mostu nad nim o dług. ok. 90m.
Koszt ok. 30 tys. zł.

b) leśna ścieżka od końca ul. Wiosennej, wzdłuż ogródków posesji 24 abcd, poprzez parów do strumyka, dług.  ok. 70m
Koszt ok. 40 tys. zł.

  Etap III
Spiętrzenie potoczku na odcinku powyżej betonowego mostu, w celu stworzenia stawu o  powierzchni ok. 15 arów. Możliwość postawienia na brzegu 2 ławek, tablicy edukacyjnej, kosza na śmieci i zarybienia.
Szacunkowy koszt – powyżej 500 tys. zł.


Ze względu na koszty możliwe jest zrealizowanie tylko np. części tego projektu

UZASADNIENIE PROJEKTU

Stworzenie możliwości korzystania z atmosfery tej dzikiej przestrzeni poprzez utworzenie ścieżek  (częściowo w charakterze zielonych tuneli) i mini-polanki z ławką, tablicą edukacyjną i koszem na  śmieci


Beneficjenci
Okoliczni mieszkańcy, a szczególnie przedszkole przy ul. Chełmskiej i DK Chełm, który oferuje  półkolonie letnie


Kosztorys
Nazwa Opis Koszt
Etap I a) żwirowa ścieżka od przystanku końcowego autobusu 192 do ślepego końca ul. Wiosennej o dług. ok 80m szczególnie pilna dla mieszkańców tej ulicy, którzy w deszczowe dni brodzą w błocie, aby dojść do przystanków na rondzie Chełm i marketu Jubilat. b) leśna ścieżka od powyższej żwirowej ścieżki poprzez wyprowadzenie potoczku z podziemnej części do ul. Podłużnej o dług. ok. 70m – koszt ok. 35 tys. zł. Na trasie ścieżki zagospodarowanie polanki o średnicy ok. 15m z ławką, tablicą edukacyjną i koszem na śmieci. 57 000,00 PLN
Etap ii a) leśna ścieżka wzdłuż odkrytej części potoczku do betonowego mostu nad nim o dług. ok. 90m. b) leśna ścieżka od końca ul. Wiosennej, wzdłuż ogródków posesji 24 abcd, poprzez parów do strumyka, dług. ok. 70m 70 000,00 PLN
Etap III Spiętrzenie potoczku na odcinku powyżej betonowego mostu, w celu stworzenia stawu o powierzchni ok. 15 arów. Możliwość postawienia na brzegu 2 ławek, tablicy edukacyjnej, kosza na śmieci i zarybienia. 400 000,00 PLN
527 000,00 PLN
Harmonogram działań
Nazwa Opis Data
Etap I jak wyżej 10.2021
Etap II jak wyżej połowa 2022
Etap III jak wyżej koniec 2022/połowa 2023
