Kładka na Bagry
Edycja Budżet Obywatelski 2021 Projekt lokalny - Dzielnica XII Realizacja projektu odbywać się będzie w przestrzeni ogólnodostępnej.
Lokalizacja
Główna lokalizacja: Pomiędzy ulicami Kosiarzy i Bagrową
Krótki opis projektu

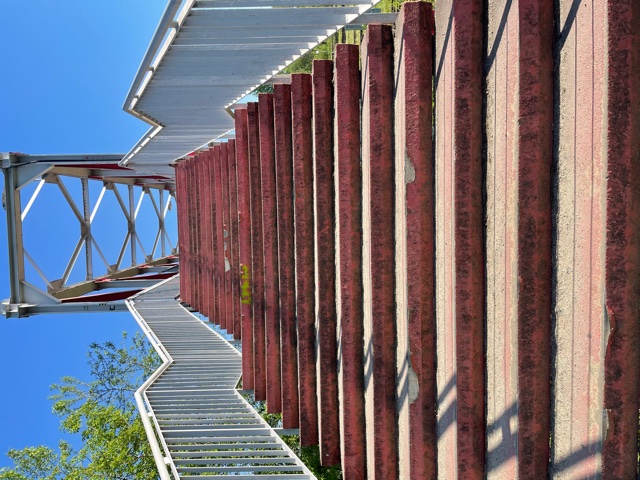

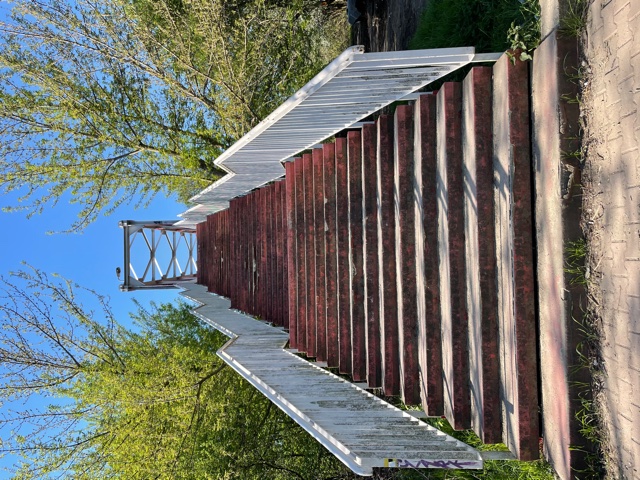

Od strony Prokocimia jedyna dogodna droga nad Bagry prowadzi przez kładkę nad torami kolejowymi. Kładka ta obecnie nie jest w najlepszym stanie oraz nie daje komfortu osobom z rowerami i wózkami - brak szyny na koła.
Opis projektu

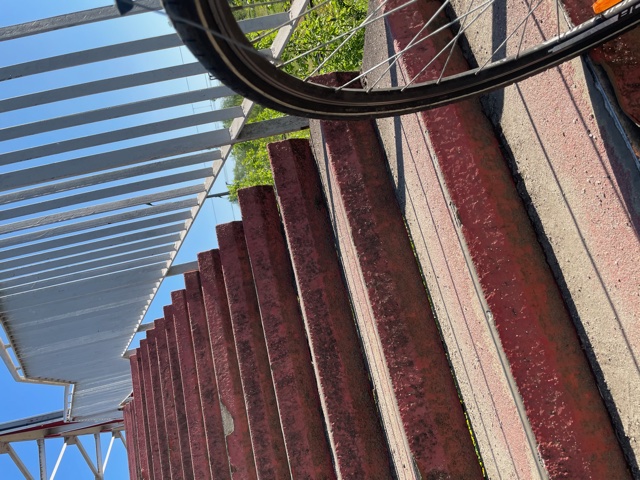

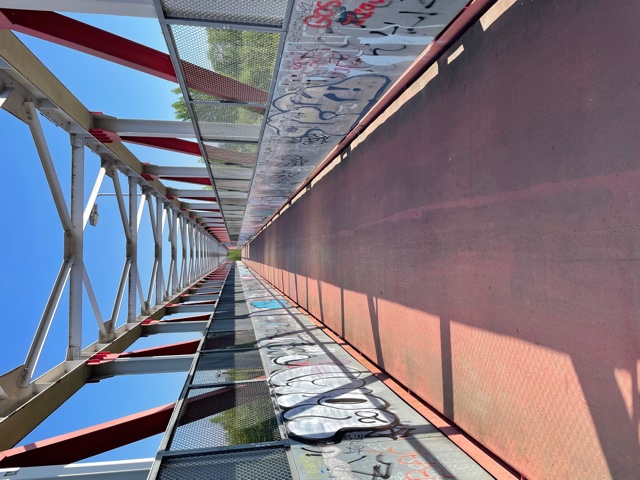

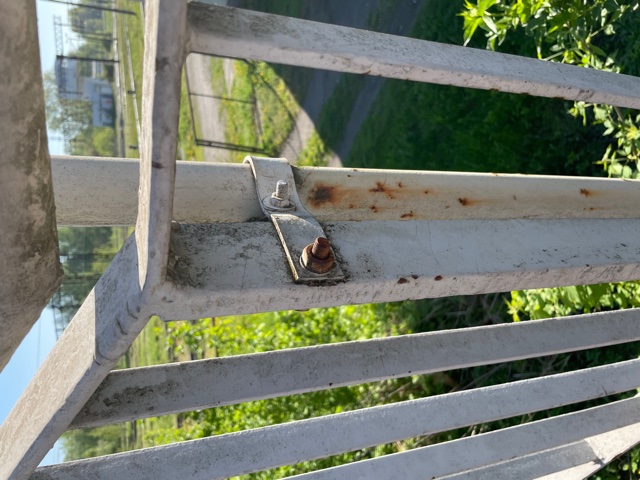

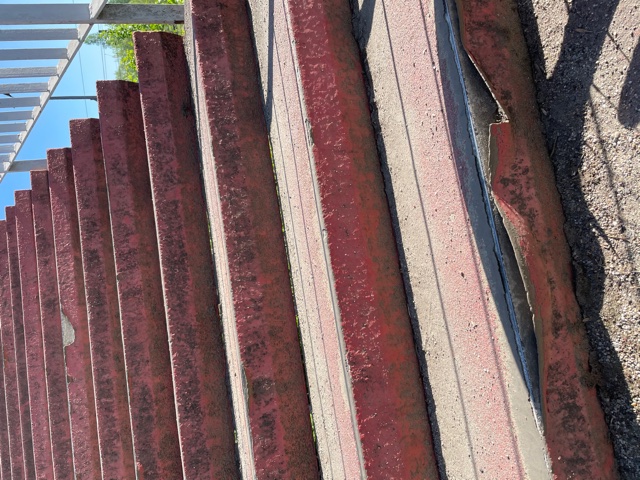

W pierwszej kolejności koniczne jest wstawienie szyn wzdłuż schodów umożliwiających wygodne wtoczenie rowerów, wózków na kładkę. Dodatkowo część schodów wymaga stabilizacji, ponieważ nieznacznie klawiszują. Na metalowych elementach, kładka miejscami jest zardzewiała. Wymaga wyczyszczenia i pomalowania.

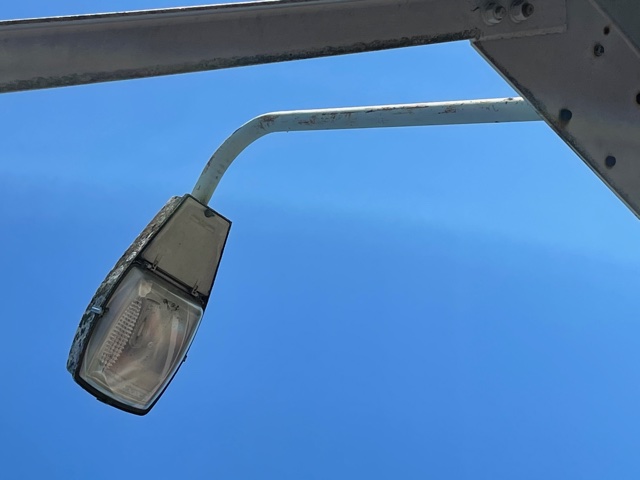

Kładka posiada oświetlenie – ok 10 punktów. Oświetlenie to jest starego typu, nieekologiczne. Projekt przewiduje wymianę opraw oświetleniowych na energooszczędne ledowe oświetlenie.
UZASADNIENIE PROJEKTU
Bagry są coraz atrakcyjniejszym miejscem wypoczynku, rekreacji dla Krakowian, szczególnie dla nas mieszkańców Prokocimia i Bieżanowa. Jedyne dogodne dojście od strony naszej dzielnicy (Prokocim/Bieżanów) prowadzi przez kładkę, ponieważ dojście nad Bagry przecina sieć torów kolejowych.
Realizacja tego Budżetu poprawi estetykę kładki oraz ułatwi życie rowerzystom i rodzicom, którzy muszą dźwigać rowery i wózki po stromych schodach.
| Nazwa | Opis | Koszt |
|---|---|---|
| Wstawienie szyn na koła | Wstawienie szyn wzdłuż schodów umożliwiających wygodne wtoczenie rowerów, wózków na kładkę | 20 000,00 PLN |
| Malowanie | Oczyszczenie i pomalowanie kładki | 110 000,00 PLN |
| Wymiana opraw oświetleniowych | Zdemontowanie starych i założenie nowych ledowych opraw oświetleniowych - ok 10 szt. | 15 000,00 PLN |
| Naprawa schodów | Stabilizacja schodów i wymiana okładziny antypoślizgowej | 45 000,00 PLN |
| 190 000,00 PLN |
| Nazwa | Opis | Data |
|---|---|---|
| Przygotowanie zadania | Wykonania niezbędnej dokumentacji technicznej | pierwszy kwartał 2022 |
| Wykonanie prac | Realizacja zadania | drugi kwartał 2022 |
